技術支持: 方森科技12月26日上午,昭瀘高速彝鎮段通車儀式在花山收費站舉行,昭通至瀘州高速公路彝良至鎮雄段正式通車。
該路段通車后,昭陽區到鎮雄縣由原來的3小時縮短為1.5小時內,昭通到瀘州由原來的5小時縮短為3小時內,標志著昭瀘高速全線通車。

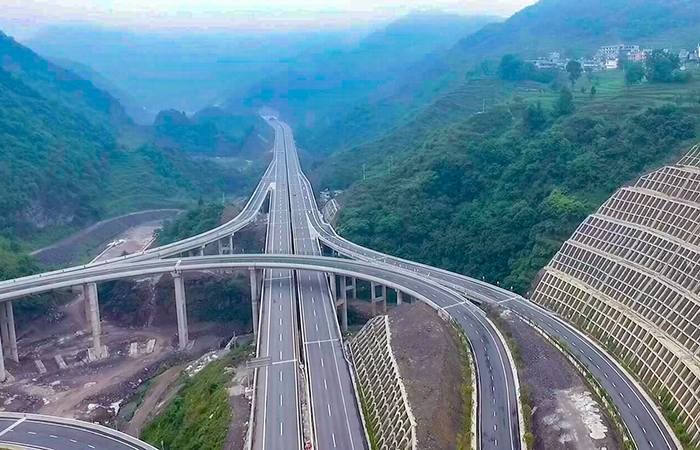

由公司路橋二部負責施工的渝昆新復線昭通至瀘州高速公路彝良至鎮雄段土建工程3標三分部路線起于鎮雄縣烏峰隧道終點,沿氈帽營村向東,經申家寨子社、瓦廠社、曾家院子社、楊梅坡社,止于烏峰鎮頂拉村頂拉互通與宜畢高速順接。主線長4907.656米,包括路基1371米、橋梁6座/2121.91米,隧道兩座/489米,互通立交區1處。本項目采用雙向四車道高速公路標準建設,設計速度80公里/小時、路基寬25.5米。
項目自2017年10月進場施工以來,克服了征施工工期緊、地質條件差、氣候條件惡劣、地拆遷困難、互通區與宜畢高速交叉施工干擾大等諸多困難,在公司各級領導的指導和幫助下,嚴格執行集團“四保一控一樹”管理要求,順利完成各項節點目標:
2017年12月12日,順利完成首樁施工;
2019年3月24日,第一片T梁安裝完成;
2019年4月27日,第一座橋(氈帽營大橋)T梁全部安裝完成;

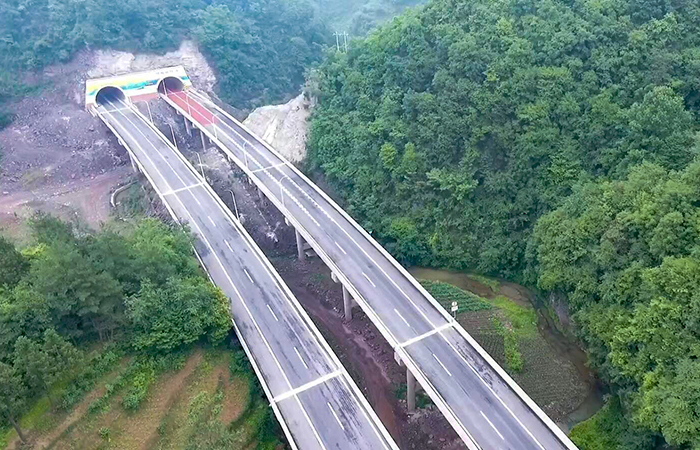

2019年12月20日,隧道全部貫通;
2020年5月19日,頂拉互通第一聯現澆箱梁順利澆筑完成;
2020年10月30日,頂拉互通6聯現澆箱梁全部澆筑完成;
2020年12月3日,主線及互通區T梁全部安裝完成,全線貫通;
2020年12月31日,標段所有施工任務全部完成。
